신축 현장·시공사 정보
신축 현장에 가면 누구를 만나야 할까요 — 현장소장·현장대리인을 법과 계약서로 읽는 법

신축 현장에 자재 영업을 가면 「현장소장님 계세요?」라고 먼저 묻게 돼요. 그런데 현장소장은 현장에서 부르는 말이고, 법과 계약서에서는 다른 이름으로 나와요. 이 글에서는 현장소장이 서류에서 어떤 이름으로 나오는지, 그 사람이 언제부터 현장에 있어야 하고 무엇을 맡는지를 건설산업기본법과 표준도급계약서 원문으로 살펴볼게요. 그리고 현장 배치 건설기술인의 이름을 확인하는 현장 표지와, 오늘현장 건설업체 DB로 센 시공사별 공사 중 현장 수를 보여 드릴게요.

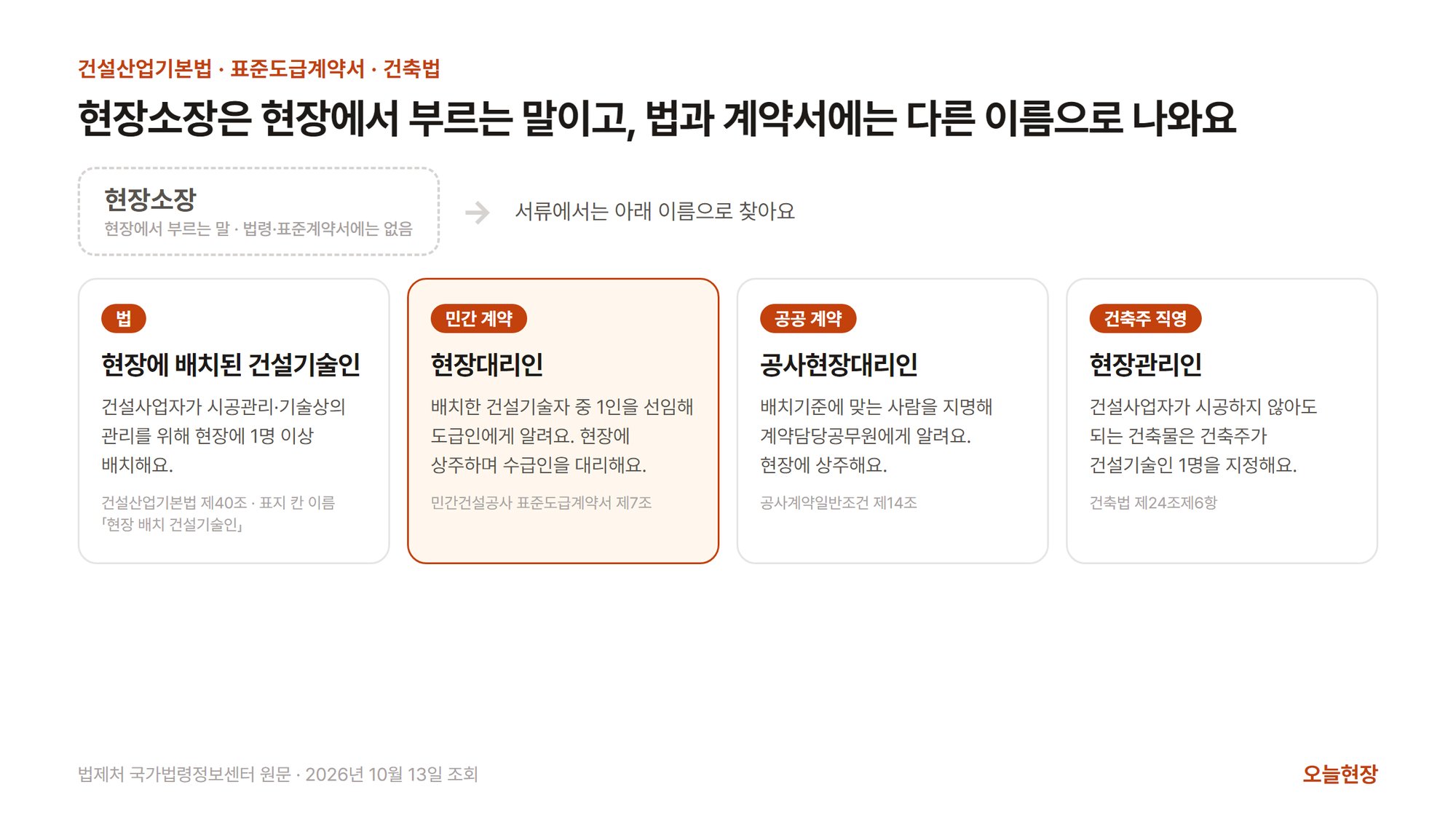

현장소장은 현장에서 부르는 말이고, 법은 「현장에 배치된 건설기술인」, 계약서는 「현장대리인」이라고 불러요
건설산업기본법 제40조는 건설사업자가 건설공사의 시공관리와 그 밖의 기술상의 관리를 위해 건설공사 현장에 건설기술인을 1명 이상 배치하도록 정해요. 건설기술인은 관계 법령에 따라 건설공사에 관한 기술이나 기능을 가졌다고 인정된 사람이에요(제2조 제15호). 공사 현장에 세우는 건설공사 표지에도 이 사람의 칸 이름은 「현장 배치 건설기술인」으로 적혀 있어요. 현장소장이라는 말은 건설산업기본법·건축법과 그 시행령·시행규칙, 표준도급계약서 원문 어디에도 나오지 않아요.
계약서에서는 이 사람을 현장대리인이라고 불러요. 국토교통부가 고시한 민간건설공사 표준도급계약서 제7조는 수급인(시공사)이 착공 전에 공사의 주된 공종에 맞는 건설기술자를 현장에 배치하고, 그중 1인을 현장대리인으로 선임해 도급인(건축주)에게 알리도록 정해요. 현장대리인은 법령이나 도급인의 동의가 있는 경우가 아니면 현장에 상주하면서 시공에 관한 모든 사항에서 수급인을 대리하고, 시공관리와 기술상의 관리를 맡아요. 공공공사에 쓰는 공사계약일반조건 제14조는 같은 자리를 공사현장대리인이라고 부르고, 공사현장에 상주하도록 정해요. 현장에서 현장소장이라고 부르는 사람은 대개 이 현장대리인이에요.
예외도 있어요. 건설산업기본법 제41조 제1항에 해당하지 않는 건축물, 예를 들어 연면적 200㎡ 이하의 일부 건축물은 건축주가 직접 시공할 수 있어요. 이런 건축주 직영 현장에는 현장대리인 대신, 건축주가 건설기술인 1명을 현장관리인으로 지정해요(건축법 제24조 제6항). 현장관리인도 건축주의 승낙이나 정당한 사유 없이 현장을 떠날 수 없어요. 현장관리인은 위치와 규격이 설계도서에 따라 시공되는지 확인하고, 공정과 안전시설을 관리해요(건축법 시행규칙 제18조의2).

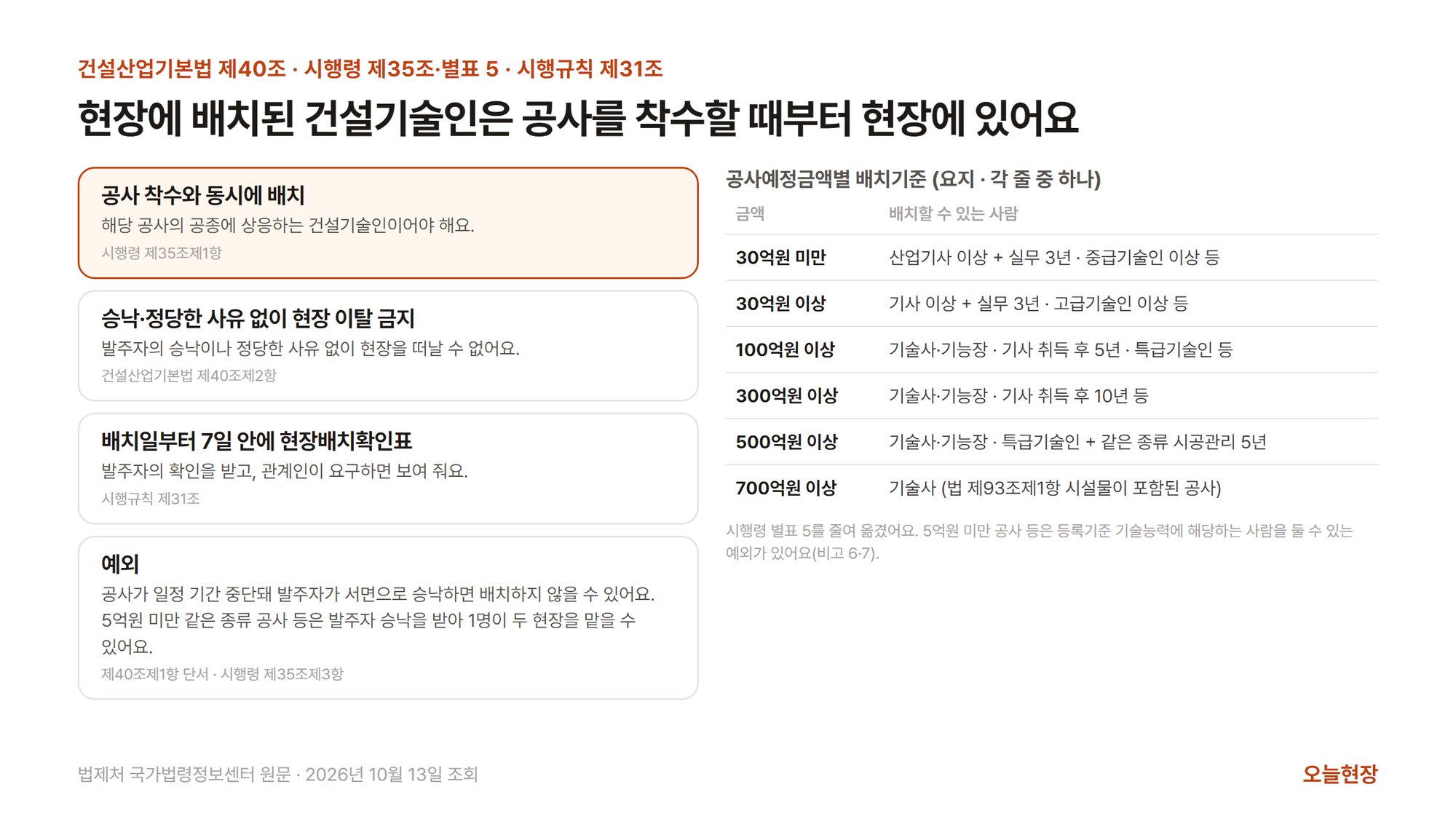

현장에 배치된 건설기술인은 공사를 착수할 때부터 현장에 있어야 하고, 발주자의 승낙이나 정당한 사유 없이 현장을 떠날 수 없어요
건설산업기본법 시행령 제35조는 현장에 배치하는 건설기술인이 해당 공사의 공종에 맞는 사람이어야 하고, 건설공사의 착수와 동시에 배치해야 한다고 정해요. 이렇게 배치된 건설기술인은 발주자의 승낙이나 정당한 사유 없이 그 현장을 떠날 수 없어요(법 제40조 제2항). 건설사업자는 배치일부터 7일 안에 현장배치확인표에 발주자의 확인을 받게 해야 하고, 현장에 배치된 건설기술인은 이 확인표를 가지고 다니다가 관계인이 요구하면 보여 줘야 해요(시행규칙 제31조).
배치하지 않거나 한 사람이 두 현장을 맡을 수 있는 예외도 있어요. 공사가 일정 기간 중단되는 등의 요건에 해당하고 발주자가 서면으로 승낙하면 배치하지 않을 수 있어요(법 제40조 제1항 단서). 공사예정금액 5억원 미만의 같은 종류 공사로서 같은 시·군 안에서 하는 공사 등은 발주자의 승낙을 받아 건설기술인 1명을 두 현장에 배치할 수 있어요(시행령 제35조 제3항). 어떤 자격의 건설기술인을 배치할지는 공사예정금액에 따라 달라요(시행령 별표 5 · 아래 그림).

건설사업자가 시공하는 착공 단계의 현장이라면, 배치 예외에 해당하지 않는 한 시공사가 배치한 건설기술인이 그 현장에 있어야 해요. 자재 업체가 착공한 현장에 가면 만날 사람이 있다는 뜻이에요. 그래서 처음 찾아갈 때는 현장 표지에서 배치된 건설기술인의 이름을 먼저 확인하고, 그 가운데 누가 현장대리인인지 현장에서 물어 확인하게 돼요.
표준도급계약서는 시공사에게 자재가 설계도서와 맞을 의무를 지우고, 현장대리인은 시공에 관한 모든 사항에서 시공사를 대리해요
표준도급계약서 제12조는 수급인(시공사)에게 자재에 관한 의무를 지워요. 공사에 쓰는 재료의 품질·품명은 설계도서와 일치해야 해요. 도급인이 품목을 지정해 검사를 요구한 자재는 수급인이 쓰기 전에 도급인의 검사를 받아야 하고, 조립이나 시험이 필요한 자재는 도급인이 입회한 자리에서 조립하거나 시험해요. 그리고 제7조는 현장대리인이 시공에 관한 모든 사항에서 수급인을 대리한다고 정해요.
그래서 현장대리인을 만나면 가격보다 먼저, 내 자재가 설계도서에 적힌 품질·품명과 일치하는지, 그리고 도급인의 검사를 받아야 하는 품목인지를 묻게 돼요. 다만 이 표준도급계약서는 국토교통부가 정한 표준 양식이라, 실제 계약서의 조항은 현장마다 다를 수 있어요.

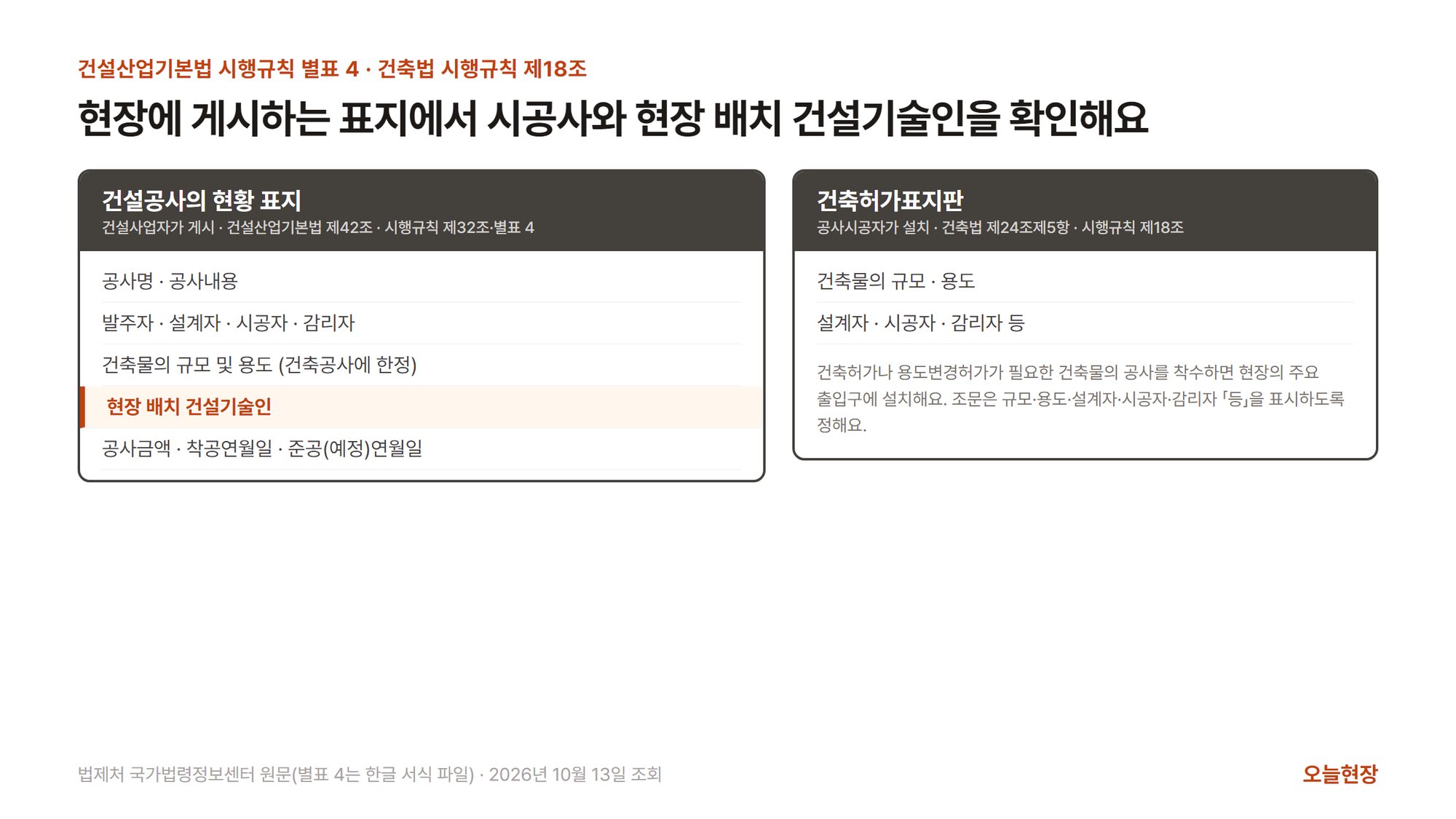

현장에 배치된 건설기술인의 이름은 현장에 게시하는 건설공사 표지에서 확인할 수 있어요
건설산업기본법 제42조는 건설사업자가 공사명·발주자·시공자·공사기간 등을 적은 표지를 현장 인근 사람들이 보기 쉬운 곳에 게시하도록 정해요. 시행규칙 별표 4가 정한 건설공사의 현황 표지에는 공사명, 공사내용, 발주자, 설계자, 시공자, 감리자, 건축물의 규모 및 용도, 현장 배치 건설기술인, 공사금액, 착공연월일, 준공(예정)연월일 칸이 있어요. 현장대리인은 배치한 건설기술인 가운데 1인으로 선임돼요. 다만 이 칸에 여러 사람이 적혀 있으면 표지만으로는 누가 현장대리인인지 알기 어려울 수 있어요.
건축 현장 출입구에는 건축허가표지판도 세워요. 건축법 시행규칙 제18조는 공사시공자가 건축물의 규모·용도·설계자·시공자 및 감리자 등을 표시한 건축허가표지판을 현장의 주요 출입구에 설치하도록 정해요. 이 조문에는 현장 배치 건설기술인이 따로 적혀 있지 않아서, 건설기술인의 이름은 건설공사의 현황 표지에서 먼저 찾는 것이 좋아요.

오늘현장에서는 담아 둔 신축 현장의 상세 화면에서 「표지판 찍기」를 누르고 표지판 사진을 올리면, AI가 사진에서 시공사와 현장대리인의 이름·전화를 읽어 칸에 채워 보여 줘요. 읽은 내용은 제안일 뿐이라 사용자가 고친 뒤 「남기기」를 눌러야 저장되고, 「현장대리인을 만난 사람에 넣기」를 켜 두고 남기면 그 현장의 만난 사람에 현장대리인이 들어가요. 표지판의 시공사가 오늘현장 자료와 다르면 시공사가 바뀌었는지 확인하라고 알려 줘요.

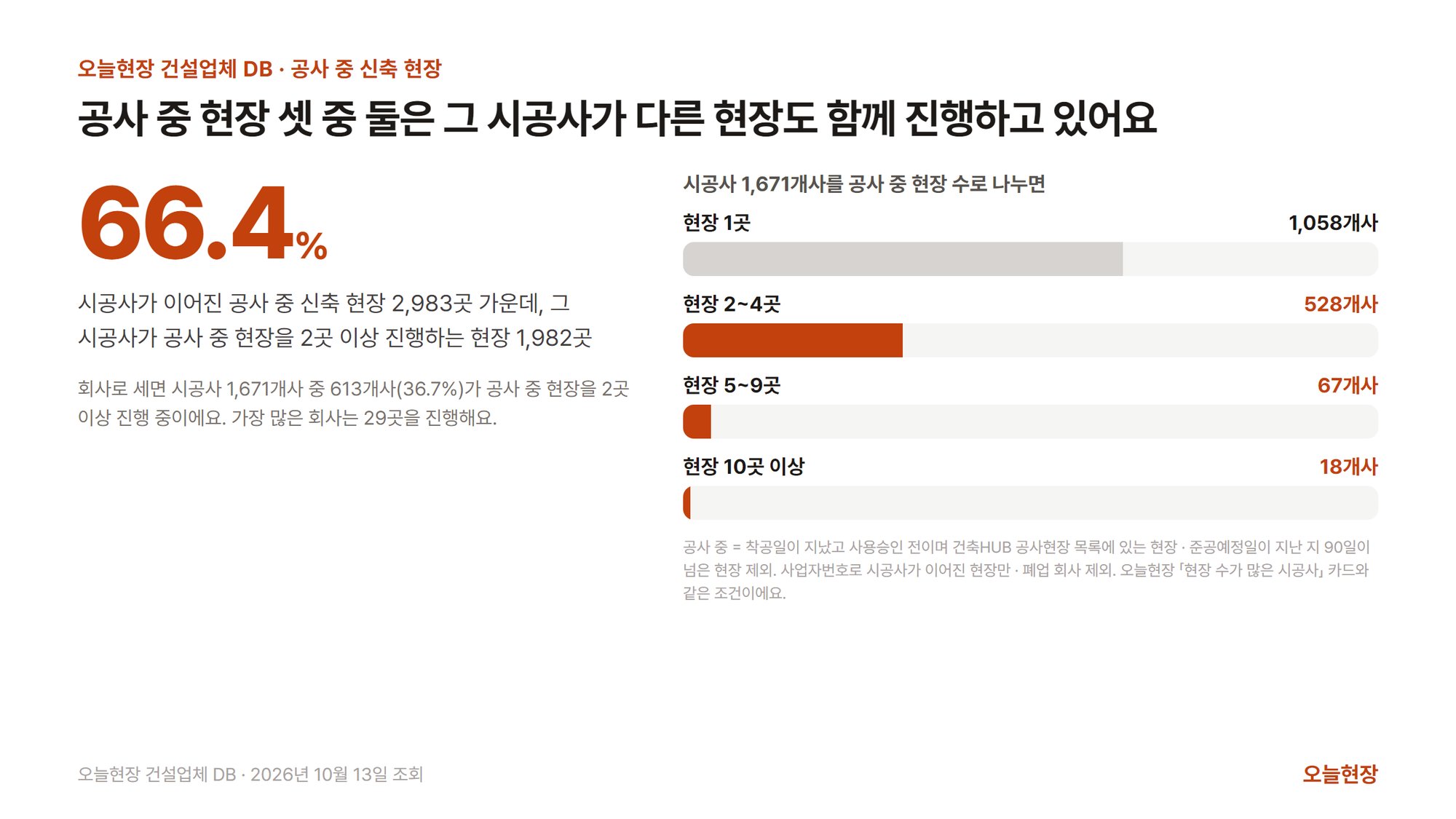

공사 중인 신축 현장 셋 중 둘은 그 시공사가 다른 공사 중 현장도 함께 진행하고 있어요
오늘현장 건설업체 DB로 시공사마다 공사 중인 신축 현장이 몇 곳인지 세어 봤어요. 공사 중인 현장은 착공일이 지났고, 사용승인 전이며, 건축HUB 공사현장 목록에 있는 현장이에요. 준공예정일이 지난 지 90일이 넘은 현장은 뺐어요. 사업자번호로 시공사가 이어진 현장만 셌고 폐업한 회사는 뺐어요. 이 조건에서 공사 중인 신축 현장은 2,983곳, 그 현장의 시공사는 1,671개사였어요.
시공사 1,671개사 가운데 공사 중 현장이 1곳인 회사는 1,058개사, 2~4곳인 회사는 528개사, 5~9곳인 회사는 67개사, 10곳 이상인 회사는 18개사였어요. 공사 중 현장이 가장 많은 회사는 29곳을 진행하고 있었어요. 공사 중 현장을 2곳 이상 진행하는 시공사 613개사(1,671개사의 36.7%)가 맡은 현장은 1,982곳으로, 공사 중 현장 2,983곳의 66.4%였어요. 그래서 한 현장에서 시공사를 알게 되면, 같은 시공사가 진행하는 다른 공사 중 현장도 함께 확인해 볼 수 있어요. 다만 이 숫자는 한 시공사가 동시에 여러 현장을 진행한다는 것까지 보여 줘요. 현장대리인 한 사람이 현장을 옮겨 다니는지는 오늘현장 자료로 센 것이 아니에요.

오늘현장 건설업체 DB에서는 공사 중 현장이 많은 시공사와, 한 시공사가 진행 중인 현장을 한 화면에서 봐요

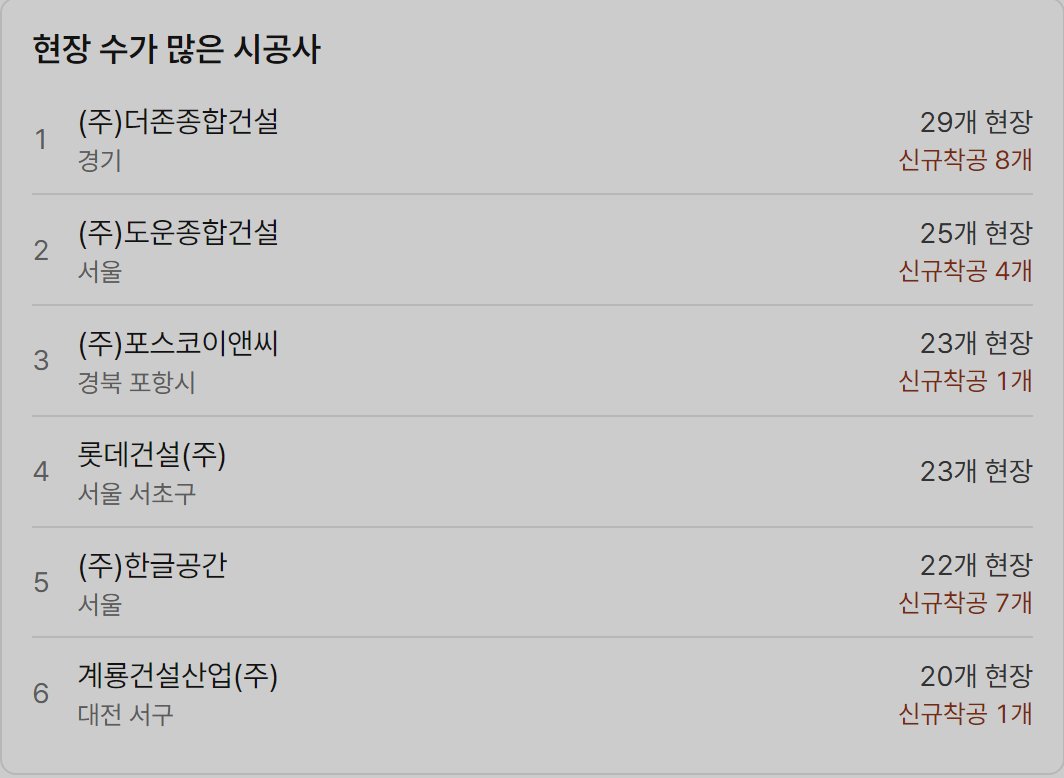

오늘현장 「건설업체 DB」 화면 맨 위의 「현장 수가 많은 시공사」 카드는 공사 중인 신축 현장을 가장 많이 맡은 시공사 6개사를 보여 줘요. 회사마다 공사 중 현장 수가 나오고, 착공일이 90일 안인 현장이 있으면 「신규착공」 수가 함께 붙어요. 필터 줄에서 지역을 고르면 그 지역에 있는 현장으로 다시 세요. 2026년 10월 13일 지역을 고르지 않고 열었을 때 1위 회사는 공사 중 현장 29개, 신규착공 8개였어요.

회사 이름을 누르면 오른쪽에 상세가 열리고, 「현장」 탭의 「현재 진행 중인 현장」에서 그 시공사가 진행 중인 현장을 하나씩 볼 수 있어요. 현장마다 용도·허가일·착공일과 설계사무소가 나오고, 연면적이 있는 현장은 연면적도 나와요. 이 목록에서 한 현장에서 만난 시공사의 다른 현장도 바로 이어서 찾아볼 수 있어요. 오늘현장의 현장 상세 화면에 만난 사람의 연락처를 적어 두면 「거래처 관리」의 사람 목록에 그 사람이 저절로 생기고, 같은 전화번호는 같은 사람으로 묶여요. 그 사람이 다른 회사로 옮겨도 그 사람과 한 일은 한 줄로 이어져요.

자주 묻는 질문
현장소장과 현장대리인은 같은 사람인가요?
현장에서 현장소장이라고 부르는 사람은 대개 계약서의 현장대리인이에요. 현장소장은 현장에서 부르는 말이라 법령과 표준도급계약서에는 나오지 않아요. 민간건설공사 표준도급계약서 제7조는 시공사가 현장에 배치한 건설기술자 중 1인을 현장대리인으로 선임해 건축주에게 알리도록 정해요. 다만 표준도급계약서는 표준 양식이라 실제 계약서는 현장마다 다를 수 있어요.
시공사의 건설기술인이 현장에 없는 신축 현장도 있나요?
있어요. 건축주가 직접 시공할 수 있는 건축물은 건축주가 건설기술인 1명을 현장관리인으로 지정해요(건축법 제24조 제6항). 건설사업자가 시공하는 현장이라도 공사가 일정 기간 중단되는 등의 요건에 해당해 발주자가 서면으로 승낙하면 건설기술인을 배치하지 않을 수 있어요(건설산업기본법 제40조 제1항 단서). 이와 별도로 5억원 미만 같은 종류 공사 등은 발주자 승낙을 받아 건설기술인 1명이 두 현장을 함께 맡을 수 있어요.
현장에 배치된 건설기술인의 이름은 어디서 확인하나요?
현장에 게시하는 건설공사의 현황 표지에 「현장 배치 건설기술인」 칸이 있어요(건설산업기본법 시행규칙 별표 4). 현장대리인은 그 건설기술인 가운데 1인으로 선임되지만(표준도급계약서 제7조), 여러 사람이 적혀 있으면 누가 현장대리인인지는 현장에서 물어 확인해야 해요. 현장에 배치된 건설기술인은 현장배치확인표를 가지고 다니다가 관계인이 요구하면 보여 줘야 해요(시행규칙 제31조).
현장에 배치된 건설기술인은 정당한 사유가 있으면 현장을 비울 수 있나요?
건설산업기본법 제40조 제2항은 배치된 건설기술인이 발주자의 승낙을 받지 않고는 정당한 사유 없이 현장을 떠날 수 없다고 정해요. 그래서 현장을 비우려면 발주자의 승낙을 받거나 정당한 사유가 있어야 해요. 발주자는 배치된 건설기술인이 신체 허약 등의 이유로 업무를 할 능력이 없다고 인정하면 시공사에 교체를 요청할 수 있어요(같은 조 제3항).
한줄 코멘트
건설사업자가 시공하는 착공 현장에는 예외가 아니라면 시공사가 배치한 건설기술인이 있고, 그 이름은 현장에 게시하는 건설공사 표지에 적혀 있어요. 시공사는 자재가 설계도서와 맞아야 할 의무를 지고 현장대리인은 시공에 관한 모든 사항에서 시공사를 대리하니까, 현장에 가면 표지에서 이름부터 확인하고 내 자재가 설계도서의 품질·품명에 맞는지를 먼저 이야기하는 것이 좋아요. 공사 중 현장 셋 중 둘은 그 시공사가 다른 현장도 진행하고 있으니, 한 현장에서 만난 시공사의 다른 현장도 함께 살펴보면 다음 영업할 곳을 이어서 찾을 수 있어요.
