신축 현장 앞 건축허가 표지판에서는 무엇을 봐야 할까요 — 시공자 칸을 공개 자료와 맞춰 보는 법

2026.10.20 · 10분 읽기

신축 현장 앞 건축허가 표지판에서는 무엇을 봐야 할까요 — 시공자 칸을 공개 자료와 맞춰 보는 법

신축 현장 앞을 지나다 보면 출입구 옆에 표지판이 설치돼 있는 것을 자주 봐요. 자재 업체 영업사원에게 이 표지판은 그 현장의 시공사가 누구인지를 현장에서 바로 확인할 수 있는 자리예요. 이 글에서는 먼저 건축허가 표지판을 언제 설치하는지 건축법으로 살펴볼게요. 이어서 현장 앞에서 볼 수 있는 표지판 두 가지의 차이와 거기서 볼 칸을 정리했어요. 그다음 공개 자료의 시공자 칸이 왜 비어 있는 현장이 많은지 오늘현장 DB로 세어 봤어요. 마지막으로 오늘현장에서 표지판과 공개 자료를 맞춰 보는 방법을 소개할게요.

건축허가 표지판은 건축공사를 착수한 현장의 주요 출입구에 공사시공자가 설치해요

건축법 제24조 제5항은 공사시공자가 건축허가나 용도변경허가가 필요한 건축물의 건축공사를 착수한 경우, 그 현장에 건축허가 표지판을 설치하도록 정했어요. 표지판을 설치하는 사람은 공사시공자이고, 설치하는 때는 건축공사를 착수했을 때예요. 건축법 시행규칙 제18조는 이 표지판을 주민이 보기 쉽도록 현장의 주요 출입구에 설치하도록 정했어요. 건축허가 표지판을 설치하지 않은 공사시공자는 200만원 이하의 과태료 대상이에요(건축법 제113조 제1항 제3호).

건축주는 공사를 착수하기 전에 허가권자에게 착공신고를 해요(건축법 제21조 제1항). 같은 조 제2항은 착공신고서에 공사시공자가 함께 서명하도록 정했어요. 공사감리자를 지정한 현장이라면 공사감리자도 함께 서명해요. 그래서 시공자의 이름은 늦어도 착공신고 때 서류에 올라요. 착공신고서에 내는 서류는 「착공신고부터 사용승인까지」 글에서 다뤘어요.

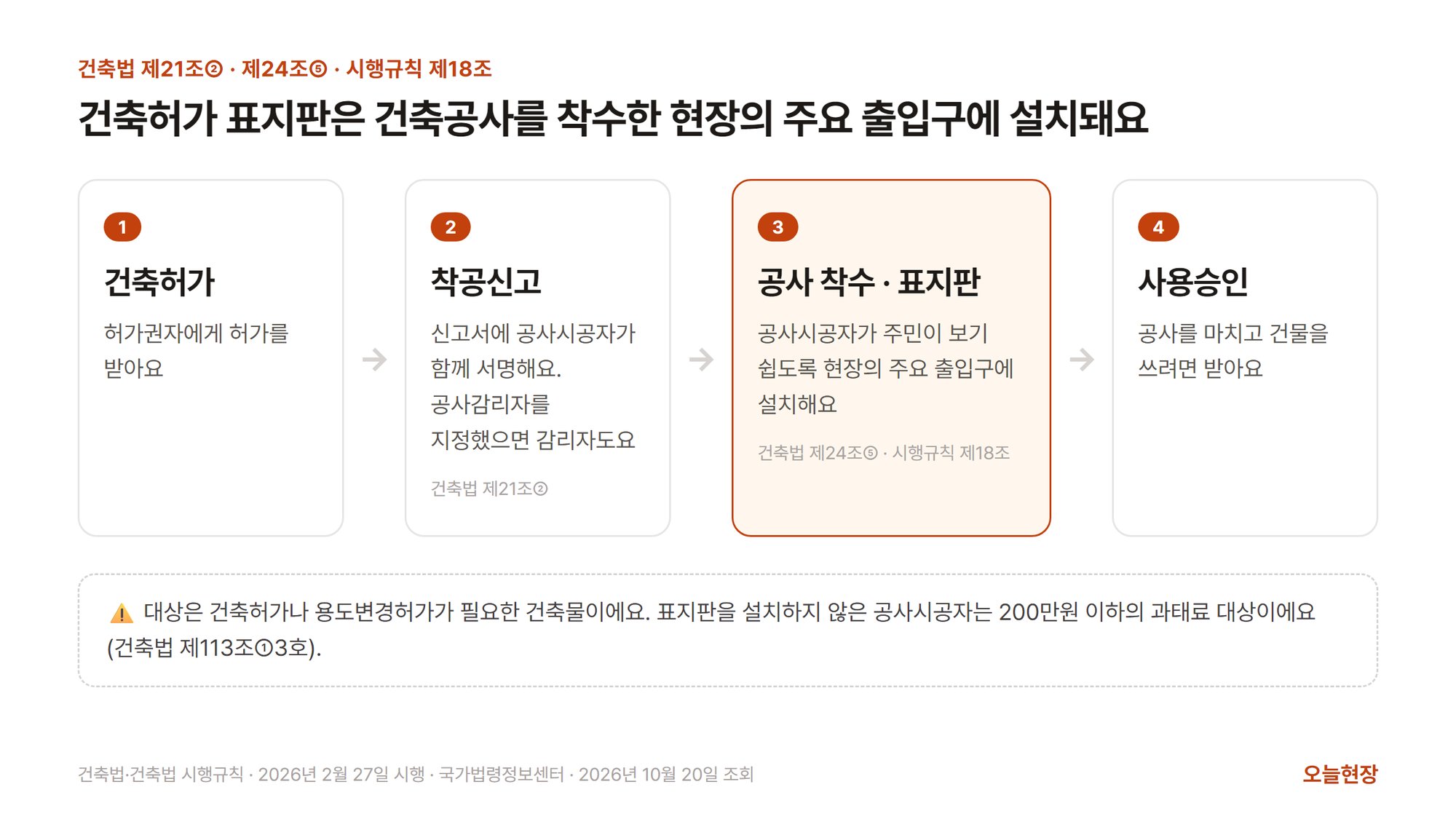

건축허가에서 사용승인까지 네 단계 가운데 건축허가 표지판을 설치하는 때를 보여 주는 그림. 제목은 「건축허가 표지판은 건축공사를 착수한 현장의 주요 출입구에 설치돼요」다. 1 건축허가(허가권자에게 허가를 받아요), 2 착공신고(신고서에 공사시공자가 함께 서명해요 · 공사감리자를 지정했으면 감리자도 · 건축법 제21조②), 3 공사 착수·표지판(강조 · 공사시공자가 주민이 보기 쉽도록 현장의 주요 출입구에 설치해요 · 건축법 제24조⑤·시행규칙 제18조), 4 사용승인(공사를 마치고 건물을 쓰려면 받아요) 네 칸이 화살표로 이어져 있다. 아래 점선 칸에는 대상은 건축허가나 용도변경허가가 필요한 건축물이고, 표지판을 설치하지 않으면 200만원 이하의 과태료 대상이라는 주의(건축법 제113조①3호)가 적혀 있다
건축법·건축법 시행규칙(2026년 2월 27일 시행)으로 정리했어요 (국가법령정보센터 · 2026년 10월 20일 조회)

현장 앞에서 볼 수 있는 표지판은 두 가지이고, 둘 다 설계자·시공자·감리자 칸이 있어요

신축 현장 앞에서 볼 수 있는 표지판은 근거 법이 다른 두 가지예요. 하나는 위에서 본 건축법의 건축허가 표지판이에요. 건축법 시행규칙 제18조는 이 표지판에 건축물의 규모·용도·설계자·시공자 및 감리자 등을 표시하도록 정했어요. 법령이 이름을 대는 칸은 이 다섯이고, 현장에 따라 다른 내용을 더 적기도 해요.

다른 하나는 건설산업기본법의 건설공사 표지예요. 건설산업기본법 제42조 제1항은 건설사업자가 공사명·발주자·시공자·공사기간 등을 적은 표지를 현장 인근의 사람들이 보기 쉬운 곳에 게시하도록 정했어요. 같은 법 시행규칙 별표 4에 적힌 칸은 공사명, 공사내용, 발주자, 설계자, 시공자, 감리자, 건축물의 규모 및 용도, 현장 배치 건설기술인, 공사금액, 착공연월일, 준공(예정)연월일이에요. 그래서 건설공사 표지에서는 공사기간도 함께 볼 수 있어요.

두 표지판에 모두 있는 칸은 설계자·시공자·감리자와 건축물의 규모·용도예요. 자재 업체가 먼저 볼 칸은 시공자예요. 설계자와 감리자 칸에서는 그 현장의 설계사무소와 감리를 맡은 곳도 함께 확인할 수 있어요. 건설공사 표지의 현장 배치 건설기술인 칸으로 현장에서 만날 사람을 찾는 법은 「현장대리인·현장소장」 글에서 다뤘어요.

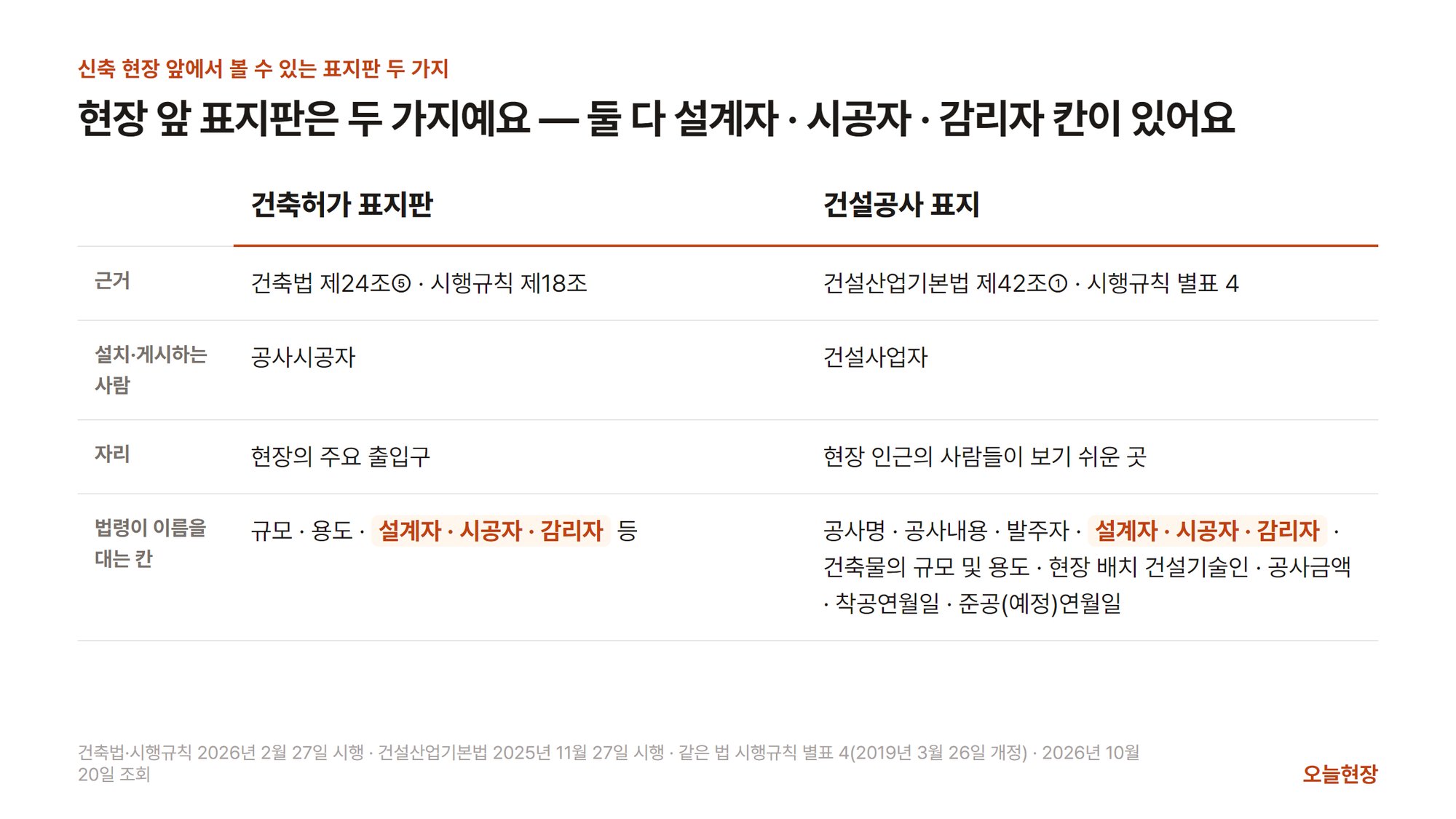

신축 현장 앞에서 볼 수 있는 표지판 두 가지를 견준 표. 제목은 「현장 앞 표지판은 두 가지예요 — 둘 다 설계자 · 시공자 · 감리자 칸이 있어요」다. 왼쪽 건축허가 표지판은 근거 건축법 제24조⑤·시행규칙 제18조, 설치하는 사람 공사시공자, 자리 현장의 주요 출입구, 법령이 이름을 대는 칸 규모·용도·설계자·시공자·감리자 등이다. 오른쪽 건설공사 표지는 근거 건설산업기본법 제42조①·시행규칙 별표 4, 게시하는 사람 건설사업자, 자리 현장 인근의 사람들이 보기 쉬운 곳, 칸은 공사명·공사내용·발주자·설계자·시공자·감리자·건축물의 규모 및 용도·현장 배치 건설기술인·공사금액·착공연월일·준공(예정)연월일이다. 두 칸 모두에서 설계자·시공자·감리자가 강조돼 있다
건축법·건축법 시행규칙(2026년 2월 27일 시행)과 건설산업기본법(2025년 11월 27일 시행)·같은 법 시행규칙 별표 4(2019년 3월 26일 개정)로 정리했어요 (2026년 10월 20일 조회)

공개 자료의 시공자 칸은 착공 뒤, 연면적 200㎡를 넘는 현장에서 주로 차요

오늘현장 신축 현장 DB는 건축HUB 공사현장 목록과 인허가 자료로 신축 현장을 모아요. 시공자 칸은 건축HUB 공사현장 목록의 시공자 칸이에요. 2026년 10월 20일 기준으로 아직 사용승인이 나지 않은 현장을 건축 단계별로 세어 봤어요. 허가는 착공신고 기록이 아직 없는 현장, 착공은 착공신고 기록이 있는 현장이에요. 오늘현장 「건축 단계」 필터와 같은 기준이에요.

허가 단계 33,832곳 가운데 시공자 칸에 회사 이름이 있는 곳은 1,466곳(4.3%)이었어요. 다만 허가 단계 33,832곳 가운데 29,513곳은 설계·시공 칸을 원래 주지 않는 인허가 자료에서 왔어요. 그래서 이 숫자는 허가 단계에서 시공사가 정해지지 않았다는 뜻이 아니라, 공개 자료로는 허가 단계에 시공자 이름을 보기 어렵다는 뜻으로 읽어야 해요. 착공 단계 18,141곳 가운데 시공자 칸에 회사 이름이 있는 곳은 6,549곳(36.1%)이었어요.

착공 현장을 연면적으로 나누면 차이가 커요. 연면적 200㎡ 이하 9,527곳은 설계자 칸이 99.4% 찼는데, 시공자 칸은 822곳(8.6%)만 찼어요. 연면적 200㎡를 넘는 5,001곳 가운데 3,834곳(76.7%)은 시공자 칸이 찼어요. 건설산업기본법 제41조 제1항은 연면적 200㎡를 넘는 건축물의 건축은 건설사업자가 하도록 정했어요. 연면적 200㎡ 이하라도 공동주택이나 다가구주택, 학교·병원처럼 많은 사람이 이용하는 건축물은 건설사업자가 시공해야 해요. 그 밖의 연면적 200㎡ 이하 건축물은 건축주가 직접 시공할 수 있어서, 시공자 칸에 건설사업자 이름이 없을 수 있어요.

착공했는데 시공자 칸이 빈 현장도 있어요. 2026년 9월 19일 그런 현장 560곳을 원천과 다시 대조해 보니, 486곳은 원천인 건축HUB가 시공자 이름을 「-」로 줬어요. 이런 현장이 건축허가 표지판 대상이라면, 현장 앞 표지판이 공개 자료보다 시공사를 먼저 알려 줄 수 있어요. 연면적 칸이 빈 착공 현장 3,613곳은 위 연면적 나눔에서 뺐어요.

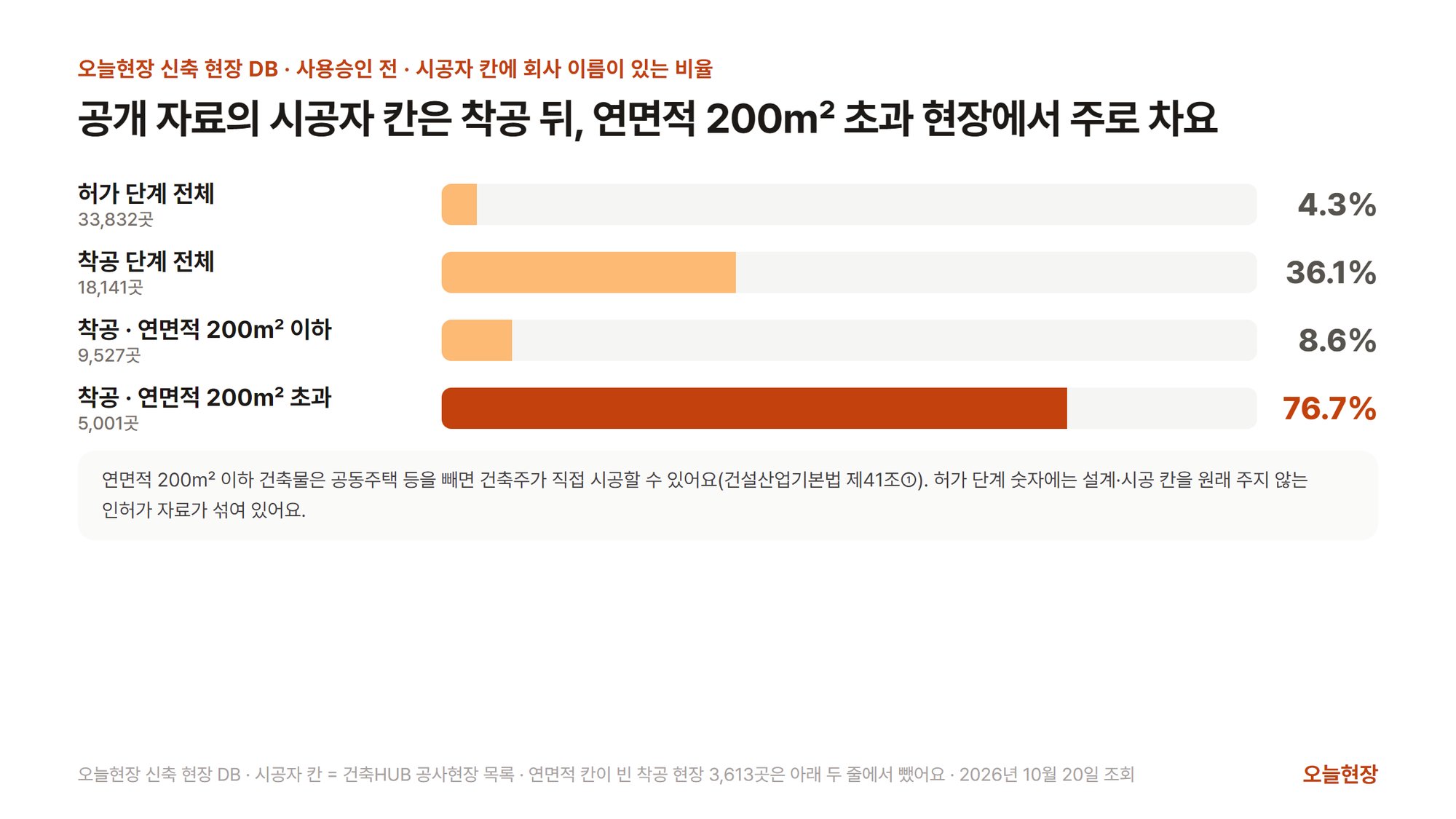

사용승인 전 신축 현장에서 시공자 칸에 회사 이름이 있는 비율을 단계와 연면적으로 나눈 가로 막대그림. 제목은 「공개 자료의 시공자 칸은 착공 뒤, 연면적 200㎡ 초과 현장에서 주로 차요」다. 허가 단계 전체 33,832곳 4.3%, 착공 단계 전체 18,141곳 36.1%, 착공·연면적 200㎡ 이하 9,527곳 8.6%, 착공·연면적 200㎡ 초과 5,001곳 76.7%(강조)다. 아래에 연면적 200㎡ 이하 건축물은 공동주택 등을 빼면 건축주가 직접 시공할 수 있고(건설산업기본법 제41조①), 허가 단계 숫자에는 설계·시공 칸을 원래 주지 않는 인허가 자료가 섞여 있다는 설명이 붙어 있다
오늘현장 신축 현장 DB예요. 시공자 칸은 건축HUB 공사현장 목록 기준이고, 연면적 칸이 빈 착공 현장 3,613곳은 아래 두 줄에서 뺐어요 (사용승인 전 · 2026년 10월 20일 조회)

오늘현장 「신축 현장」에서 건축 단계를 「착공」으로 고르면 시공 칸이 찬 현장부터 볼 수 있어요

오늘현장 「신축 현장」에서 지역을 경기로 두고 건축 단계를 「착공」으로 고른 뒤 건축면적 큰 순으로 정렬하면, 2026년 10월 20일 기준으로 4,799곳이 나와요. 첫 페이지 50곳은 모두 시공 칸에 회사 이름이 있었어요. 같은 조건에서 건축 단계를 「허가」로 바꾸면 11,830곳이 나오는데, 첫 페이지 50곳 가운데 시공 칸에 회사 이름이 있는 곳은 3곳뿐이었어요. 나머지는 착공·준공·설계·시공 칸이 「—」로 비어 있어요. 허가 현장은 지금은 공개 자료로 시공사를 알기 어려워요. 건축법은 이런 현장이 건축공사를 착수하면 공사시공자가 현장에 건축허가 표지판을 설치하도록 정했어요.

오늘현장 신축 현장 화면에서 지역 경기, 건축 단계 착공으로 거르고 건축면적이 큰 순으로 정렬한 모습. 위에 4,799곳과 조건 알림 단추가 있고, 표에는 현장마다 용도(공장·창고시설 등), 건축면적, 층수, 허가일, 착공일과 착공일 표시, 준공 예정일, 설계, 시공, 담기 단추가 한 줄로 나온다. 보이는 줄은 모두 시공 칸에 회사 이름이 있다. 현장 이름·주소와 설계사무소 이름은 모자이크로 가려져 있다
「신축 현장」에서 지역 경기 · 건축 단계 착공으로 거른 뒤 건축면적 큰 순으로 정렬한 화면이에요 (현장 이름·주소와 설계사무소 이름은 가렸어요 · 2026년 10월 20일)
오늘현장 신축 현장 화면에서 지역 경기, 건축 단계 허가로 거르고 건축면적이 큰 순으로 정렬한 모습. 위에 11,830곳이 적혀 있다. 줄마다 용도·건축면적·허가일이 있고, 착공·준공·시공 칸은 「—」로 비어 있으며, 한 줄만 준공 예정일과 시공 칸이 차 있다. 현장 이름·주소와 설계사무소 이름은 모자이크로 가려져 있다
같은 조건에서 건축 단계를 허가로 바꾼 화면이에요 (현장 이름·주소와 설계사무소 이름은 가렸어요 · 2026년 10월 20일)

목록에서 현장을 누르면 오른쪽에 상세가 열려요. 「타임라인」 탭 첫 줄에는 허가 날짜와 함께 설계·시공·감리 칸이 있고, 그 아래에 착공 날짜가 이어져요. 현장 앞 표지판의 설계자·시공자·감리자와 같은 이름의 칸이라서, 표지판을 본 자리에서 이 칸과 맞춰 보면 돼요.

오늘현장 신축 현장 상세의 타임라인 탭. 위에 용도 공장 표시와 타임라인·건물정보·토지정보·가격정보·규제정보 탭이 있다. 타임라인에는 허가 2024-09-06 아래에 설계·시공·감리 세 칸이 있고, 시공 칸에는 시공사 이름이 적혀 있다. 그 아래에 착공 2024-10-25와 착공신고필증·착공일 표시가 있다. 현장 이름·주소와 설계·감리 이름은 모자이크로 가려져 있다
경기 착공 목록 1위 현장(공장)의 상세 「타임라인」이에요 (현장 이름·주소와 설계·감리 이름은 가렸어요 · 2026년 10월 20일)

표지판을 봤다면 시공자 칸을 읽고, 공개 자료와 맞춰 보고, 확인한 내용을 오늘현장에 남겨 두세요

표지판의 시공자 칸이 오늘현장 현장 상세의 시공 칸과 같다면 「건설업체 DB」에서 그 회사를 찾아보세요. 회사 상세의 「현장」 탭과 「행정처분」 탭에서 그 회사의 다른 진행 현장과 행정처분을 이어서 볼 수 있어요. 시공 칸이 비어 있던 현장이라면, 표지판이 공개 자료보다 먼저 시공사를 알려 준 것이에요. 두 이름이 다르다면 표지판이 더 최근일 수 있어요. 건축주는 시공사를 바꾸면 바꾼 날부터 7일 안에 허가권자에게 변경신고를 해야 해요(건축법 시행규칙 제11조 제2항). 이럴 때는 건축주나 현장에 시공사가 바뀌었는지 직접 확인해 보세요.

현장 영업에 담은 신축 현장의 상세에는 「표지판 찍기」 단추가 있어요. 표지판 사진을 찍거나 고르면 AI가 사진을 읽어 시공사·현장대리인·연락처 칸을 채우고, 공사기간과 설계·감리도 함께 보여 줘요. 읽은 시공사 이름이 오늘현장 자료의 시공 칸과 다르면, 그 자리에서 「시공사가 바뀌었는지 확인하십시오」라고 알려 줘요. AI가 읽은 내용은 제안일 뿐이라서, 확인하고 「남기기」를 눌러야 들어가요. 「남기기」를 누르면 현장대리인은 그 현장의 「만난 사람」에, 표지판을 확인한 일은 방문 기록에 들어가요. 현장 목록의 시공 칸은 공개 자료 그대로 두어요.

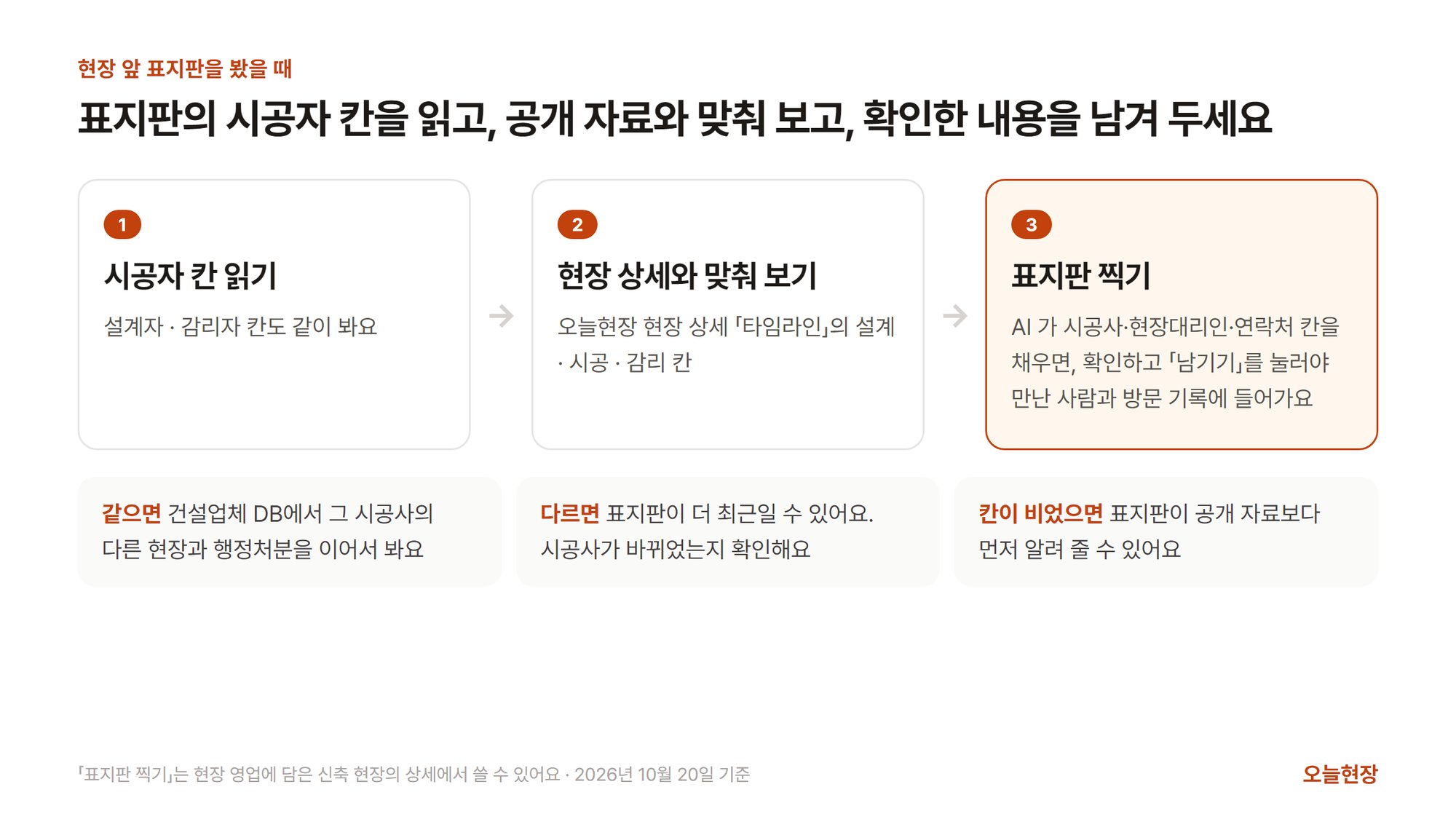

현장 앞 표지판을 봤을 때 할 일 세 걸음을 보여 주는 그림. 제목은 「표지판의 시공자 칸을 읽고, 공개 자료와 맞춰 보고, 확인한 내용을 남겨 두세요」다. 1 시공자 칸 읽기(설계자·감리자 칸도 같이 봐요), 2 현장 상세와 맞춰 보기(오늘현장 현장 상세 「타임라인」의 설계·시공·감리 칸), 3 표지판 찍기(강조 · AI가 시공사·현장대리인·연락처 칸을 채우면, 확인하고 「남기기」를 눌러야 만난 사람과 방문 기록에 들어가요) 세 칸이 화살표로 이어져 있다. 아래 세 칸에는 같으면 건설업체 DB에서 그 시공사의 다른 현장과 행정처분을 이어서 보고, 다르면 표지판이 더 최근일 수 있으니 시공사가 바뀌었는지 확인하고, 칸이 비었으면 표지판이 공개 자료보다 먼저 알려 줄 수 있다고 적혀 있다
「표지판 찍기」는 현장 영업에 담은 신축 현장의 상세에서 쓸 수 있어요 (2026년 10월 20일 기준)

자주 묻는 질문

건축허가 표지판은 언제 설치하나요?

건축법 제24조 제5항에 따라 공사시공자가 건축허가나 용도변경허가가 필요한 건축물의 건축공사를 착수한 경우에 설치해요. 자리는 주민이 보기 쉬운 현장의 주요 출입구예요(건축법 시행규칙 제18조). 설치하지 않은 공사시공자는 200만원 이하의 과태료 대상이에요.

건축허가 표지판에는 무엇이 적혀 있나요?

건축법 시행규칙 제18조는 건축물의 규모·용도·설계자·시공자 및 감리자 등을 표시하도록 정했어요. 건축허가 표지판과 따로, 건설사업자가 게시하는 건설공사 표지에는 공사명·공사내용·발주자·현장 배치 건설기술인·공사금액·착공연월일·준공(예정)연월일 칸도 있어요.

공개 자료에 시공사가 비어 있는 현장은 어떻게 확인하나요?

시공자 칸이 비는 까닭은 세 가지로 나눠 볼 수 있어요. 연면적 200㎡ 이하 건축물은 공동주택 등을 빼면 건축주가 직접 시공할 수 있어요. 착공 전 현장은 공개 자료에 시공자 이름이 아직 없을 수 있어요. 착공 뒤에도 원천인 건축HUB가 시공자 이름을 「-」로 주는 현장이 있어요. 2026년 10월 20일 오늘현장 DB에서 사용승인 전 착공 현장의 시공자 칸은 36.1%만 찼어요. 건축허가나 용도변경허가가 필요한 건축물의 공사를 착수한 현장이라면, 출입구의 건축허가 표지판에서 시공자 칸을 보고 공개 자료와 맞춰 보세요.

표지판의 시공자와 공개 자료의 시공자 이름이 다르면 어떻게 하나요?

표지판이 더 최근일 수 있어요. 건축주는 시공사를 바꾸면 바꾼 날부터 7일 안에 허가권자에게 변경신고를 해야 해요(건축법 시행규칙 제11조 제2항). 그래서 건축주나 현장에 시공사가 바뀌었는지 직접 확인해 보세요. 오늘현장 「표지판 찍기」로 사진을 읽히면, 읽은 시공사 이름이 오늘현장 자료와 다를 때 시공사가 바뀌었는지 확인하라고 알려 줘요.

한줄 코멘트

공개 자료의 시공자 칸이 비어 있어도, 건축허가나 용도변경허가가 필요한 건축물의 공사를 착수한 현장이라면 출입구의 건축허가 표지판에서 시공자를 확인할 수 있어요. 다만 표지판에 적힌 정보만으로 거래처를 판단하기보다 공개 자료와 같이 보는 편이 안전해요. 그래서 신축 현장을 지나갈 때는 표지판의 시공자 칸을 오늘현장 현장 상세와 맞춰 보세요.
